La planificación y el control de obra son fundamentales para evitar retrasos, sobrecostos y conflictos entre contratistas los dos pilares que desarrollamos en detalle en nuestra guía de programa de obra: planeación y control. Las obras mal programadas suelen generar ampliaciones de plazo, penalizaciones contractuales y pérdida de rentabilidad. El diagrama de Gantt se ha consolidado como una de las herramientas más efectivas para la gestión de proyectos de construcción, ya que permite: visualizar el cronograma de obra, coordinar partidas y actividades, controlar avances físicos y financieros, anticipar riesgos.
Su aplicación es clave en proyectos de:
- Vivienda: horizontal y vertical
- Infraestructura: urbana y carretera
- Obra pública
- Construcción industrial y comercial
¿Qué es un diagrama de Gantt?
Un diagrama de Gantt en la construcción es una herramienta gráfica que muestra el cronograma de obra, representando cada actividad o partida constructiva en una línea de tiempo, indicando su duración, secuencia y dependencias.
¿Para qué sirve un diagrama de Gantt en la construcción?
Sirve para:
Planear el desarrollo completo de una obra Organizar actividades constructivas por etapas Identificar dependencias entre partidas Controlar tiempos, avances físicos y responsables Comunicar el programa de obra a contratistas y clientes
Glosario de Términos de Construcción
Partida: Conjunto de actividades similares dentro de la obra. Hito: Evento clave del proyecto sin duración. Ruta crítica: Secuencia de actividades que determina la duración total de la obra. Estimación: Documento que refleja el avance físico y financiero. Avance físico: Porcentaje real de ejecución. Programa de obra: Cronograma general del proyecto.
En términos prácticos, el Gantt se convierte en el mapa operativo de la obra, tanto en oficina como en campo.
Beneficios del Diagrama de Gantt en Proyectos de Construcción en México
El uso correcto del diagrama de Gantt aporta beneficios reales y medibles en obra:
Planeación de obra por etapas. Permite dividir el proyecto en fases claras: preliminares, estructura, instalaciones, acabados y entrega. Coordinación entre contratistas y subcontratistas. Facilita la secuencia correcta entre oficios como albañilería, instalaciones eléctricas, hidráulicas y sanitarias. Control de tiempos, recursos y avances físicos. Ayuda a comparar el avance real contra el programado, detectando desviaciones a tiempo. Prevención de retrasos y penalizaciones. Identifica actividades críticas y evita cuellos de botella que afectan la fecha de entrega. Mejora en estimaciones y seguimiento de obra. Un Gantt bien estructurado respalda estimaciones, reportes y juntas de seguimiento.
Casos de Uso del Diagrama de Gantt en la Construcción
Planeación de obra de inicio a entrega. Desde el acta de arranque hasta la entrega final, el Gantt define tiempos contractuales y fechas clave.
Control semanal y mensual de obra. Se utiliza en juntas de obra para revisar avances, retrasos y actividades próximas.
Coordinación de instalaciones. Evita interferencias entre instalaciones eléctricas, hidráulicas, sanitarias y especiales.
Reportes a clientes y dependencias públicas. Es una herramienta estándar para justificar avances físicos y financieros en obra pública.
Cómo hacer un diagrama de Gantt paso a paso
El alcance, el desglose de actividades, la duración, la secuencia y los responsables de cada partida se definen como parte del programa de obra. Con esa información ya lista, construir el Gantt sigue estos pasos:
Define la escala de tiempo. Elige si el eje horizontal se va a dividir por días, semanas o meses, según la duración total de la obra y el nivel de detalle que necesites para dar seguimiento.
Convierte cada partida en una barra. Cada actividad del desglose se ubica en la línea de tiempo según su fecha de inicio y su duración, formando una barra horizontal.
Marca las dependencias entre barras. Conecta las actividades que dependen unas de otras, para que un retraso en una tarea se refleje automáticamente en el resto del programa.
Identifica la ruta crítica. Es la secuencia de actividades dependientes entre sí que determina la duración total del proyecto: cualquier retraso en una de ellas retrasa la obra completa, a diferencia de una tarea con holgura.
Define los hitos clave. Arranque, entrega de fases y cierre se marcan como puntos sin duración dentro del mismo diagrama, útiles como referencia rápida en juntas de seguimiento.
Actualiza el avance real conforme avanza la obra. Un Gantt que no refleja el avance reportado desde campo deja de ser útil para tomar decisiones a las pocas semanas de arrancar.

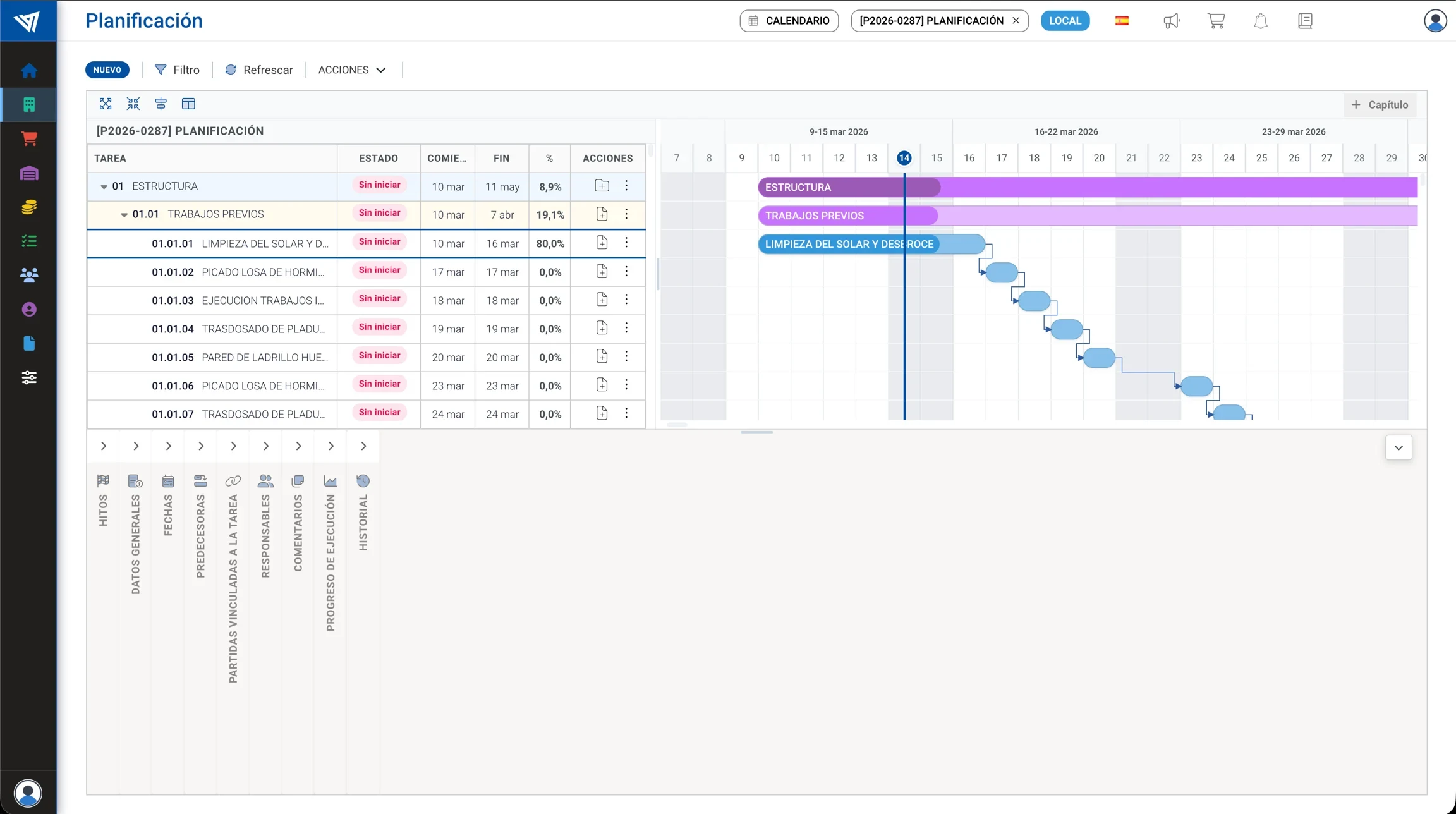

Así se ve un diagrama de Gantt de obra en Trowel

En la práctica, cada capítulo (Estructura, Trabajos previos) agrupa sus partidas, y cada partida tiene su propia barra con fecha de inicio, fecha de fin y porcentaje de avance de modo que el desglose de actividades (EDT) del paso 2 y la duración y secuencia del paso 3 quedan representados en la misma vista, sin tener que mantenerlos por separado en un documento distinto. Las flechas que conectan las tareas muestran las dependencias entre ellas, así que si una actividad se retrasa, es visible de inmediato qué otras tareas quedan afectadas por esa dependencia.
Errores comunes al usar el diagrama de Gantt en obra
Crearlo una vez y no volver a actualizarlo. Un Gantt que no refleja el avance real deja de ser útil para tomar decisiones a las pocas semanas de arrancar la obra.
No definir dependencias entre actividades. Sin marcar qué tarea depende de cuál, el Gantt se convierte en una lista de fechas sin la lógica de secuencia que realmente determina el plazo del proyecto.
Desglosar en exceso o muy poco. Un Gantt con cientos de tareas microscópicas es difícil de mantener actualizado; uno con solo 5 barras genéricas no sirve para coordinar el trabajo diario. El nivel de detalle correcto depende de quién lo va a usar y para qué.
Elaborarlo sin la opinión de quien ejecuta. Un programa armado solo desde oficina, sin consultar tiempos realistas con los encargados de campo, tiende a subestimar la duración real de ciertas actividades.
Cómo Trowel te ayuda
| Problemas | Cómo lo resuelve Trowel |
|---|---|
| Actualizar el Gantt a mano cada vez que cambia una fecha, una tarea o una predecesora | Es la vista principal de la planificación dentro de la plataforma, y se actualiza automáticamente cuando se modifica cualquiera de esos elementos |
| No tener en un solo lugar el desglose de actividades, las fechas y el progreso de cada tarea | Muestra en un gráfico de barras los inicios y finales de cada tarea, con dependencias, progreso y estados visibles a la vez |
| Perder el desglose de actividades (EDT) en un documento separado del cronograma visual | El grid a la izquierda con el árbol de bloques y tareas en columnas configurables vive junto al timeline, en la misma vista, sin mantenerlos por separado |
La vista se organiza en cuatro zonas: la barra de herramientas para expandir bloques y centrar la vista en el día actual, el grid con el árbol de tareas, el timeline con las barras propiamente dichas, y un panel de detalle que se despliega al seleccionar cualquier tarea o bloque. Puedes consultar la documentación completa en Trowel Academy.
Preguntas frecuentes
¿Qué diferencia hay entre un diagrama de Gantt y un programa de obra?
En la práctica no hay diferencia real: el programa de obra es el plan general del proyecto, y el diagrama de Gantt es la forma más común de representarlo visualmente en el tiempo. Puedes ver el resto de elementos que componen la planeación completa en programa de obra: planeación y control.
¿Cada cuánto se debe actualizar el diagrama de Gantt de una obra?
Lo recomendable es una revisión semanal, comparando el avance real capturado en el reporte de obra contra lo programado, y ajustando el Gantt cuando la desviación lo justifique. Un Gantt que no se actualiza deja de reflejar la realidad de la obra a las pocas semanas.
¿El diagrama de Gantt sirve para obras pequeñas?
Sí. Aunque su valor se nota más en proyectos con muchas dependencias entre partidas, incluso una obra pequeña se beneficia de tener las actividades secuenciadas en el tiempo, en lugar de coordinarlas solo de memoria o por mensajes sueltos.
Conclusión
El diagrama de Gantt es una herramienta clave para la planeación y control de obra en la construcción en México, ya que permite organizar actividades, coordinar contratistas y dar seguimiento al avance del proyecto. Utilizado correctamente, ayuda a reducir retrasos, optimizar recursos y mejorar la toma de decisiones. Agenda una demo de Trowel y prueba el diagrama de Gantt conectado directamente a tu presupuesto y a los reportes de campo.
